1.3.Способы расчета сетевых графиков Расчетные параметры сетевого графика

После составления сетевого графика производится его расчет, в результате которого определяются основные параметры графика - раннее начало и раннее окончание работ, позднее начало и позднее окончание их, полный и свободный резервы времени работ, направление и продолжительность

критического пути.

Кроме того, производится привязка событий графика к календарю.

рн

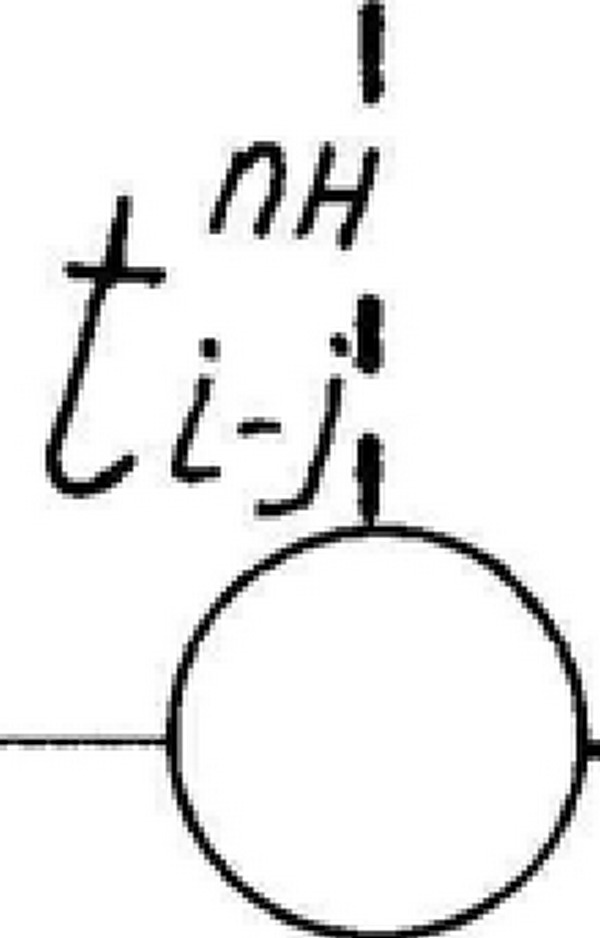

Раннее начало работы ti-j - самый ранний из возможных сроков начала работ. Определяется как максимальная сумма продолжительности всех предшествующих работ:

t^i-j = макс Ё1 предш = макс ^предш (1 )

a

Если из начального события данной работы выходит еще несколько других работ, то ранние начала всех их будут одинаковы, независимо от того, в какие события эти работы входят.

Раннее окончание работы t ^ро - время окончания работы, если она была начата в ранний срок и продолжительность ее была соблюдена,

= + t.. (2 ) L i-j L i-j + 4-j (2 )

Наибольшая величина раннего окончания одной или нескольких работ, входящих в завершающее событие, показывает продолжительность критического пути:

Т кр = макс t розаверш (3)

Таблица 1.7

Позднее окончание

работы

Позднее

начало

работы

Количество

последующих работ

Раннее окончание

работы

Ранне

начало

работы

Количество

предшест-вующих работ

Свободный резерв времени

Полный

резерв

времени

Продолжительность работы

Шифр работ

tno._.

RVj

•-J

tPO._.

tniV

Rn;

[1

1-J

п

поел

-J

J

і.

предш

макс5пред ш

7=

минбий

сед

6=7-2

3a

5=4+2

9= 4посед-5

8=7-5

4 2 1

2 3 1

О 4

7

W 2 1 8

О О О

1-2 ї-3 1-4

3

О** 4

32

22

22-

\'32

2 1

2

А 2

2

J_

1

О

О

11

6

О

3

0

0 4

18

6 О 3

о 16

1

6

4

18 6 0 3 О 16

2-3 2-4

5 2-6

6

8

5

6

7

7 6-8

8

Позднее окончание работы

Позднее окончание работы

t .о - самый поздний срок окончания работы, при котором не будет увеличения общего времени графика, т.е.
продолжительности критического пути:

^i-j = Ткр- максЁ *посл = мин tPHпосл (4) Если в конечное событие данной работы входит еще несколько работ, то позднее окончание для всех их будет одинаково, независимо от того, из какого события эти работы выходят.

Позднее начало работы t ^j™ - самое позднее время начала работы при условии ее окончания в поздний срок:

t™ • = - t- • (5 )

i-j i-j i-j v \'

Полный резерв времени работы R j - это максимальное время, на которое можно увеличить продолжительность работы или перенести время ее раннего начала без увеличения продолжительности критического пути

^ = tпо .ро = tпн tпн (6 )

R i-j = t i-j - t i-j = t i-j - t i-j (6 )

Работы, у которых Кп = 0 , лежат на критическом пути. Полный резерв

времени может быть не только у отдельных работ, но и у пути, которому они

принадлежат:

rH (L) = Ткр - t (L) (7 )

Если полный резерв времени какой-либо работы будет использован лишь частично, то путь, на котором она лежит, останется некритическим и остаток резерва времени может быть использован лишь частично, то путь, на котором она лежит, останется некритическим и остаток резерва времени может быть использован на последующих работах.

После того, как продолжительность критического пути найдена, она сопоставляется с необходимой (директивной) продолжительностью производства Тд.

Если Ткр > Тд, нужно принимать меры к сокращению критического пути до директивного времени, а график после этого пересчитать. Если Ткр = Тд, график удовлетворяет производство и показывает реальные резервы времени различных работ.

Если Ткр < Тд, у данного производства появляется дополнительный резерв времени одинаковый для всех работ (общий для всего графика):

RWm = Тд - Ткр (8)

Тогда любая работа на графике для своего выполнения будет обладать относительным резервом времени

R^ = R^ + R^ (9)

Наличие показывает, что в случае надобности директивная

продолжительность может быть уменьшена на величину .

Свободный резерв времени работы Rj - наибольшее время, на которое

можно увеличить продолжительность работы, или отсрочить время ее

раннего начала без изменения сроков раннего начала последующих работ.

Свободный резерв времени может иметь место при условии вхождения в

событие двух и более работ и определяется по формуле:

Rc = ™ tpo ^ i-j 1 посл 1 i-j

Для работ, оканчивающихся в завершающем событии,

R зав = Т кр - t зав (11)

Свободный резерв времени не может превышать полный резерв:

RcH < RnH (12 )

-hPH

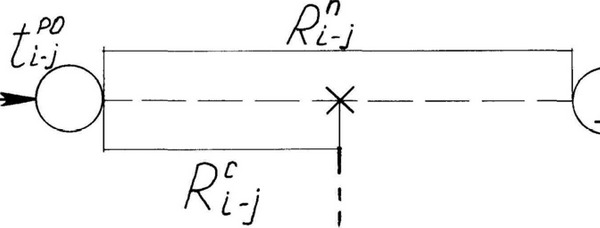

tH

Li-j

Рис.<div class=

1.4. Зависимость между полным и свобоным (Ht-резервами)." />

I no LH

tl-J

п

Рис. 1.4. Зависимость между полным и свобоным (Ht-резервами).

Разность между полным и свободным резервами времени данной работы - резерв времени конечного события этой работы

Rj = Rni_j - Rci_j (13)

Зависимость между R^-j и RCi-j показана на рис.4 В многоцелевых сетях сроки раннего и позднего окончания работ, продолжительность и направление критического пути, резервы времени и другие параметры графика рассчитываются отдельно относительно каждого из завершающих событий.

После подсчета параметров сети по формулам (5) - (15) часто определяют календарную дату раннего начала всех работ. Для этого сначала по тем или иным плановым соображениям или по директивным указаниям устанавливают Ді - дату начала работ исходного события (дату начала работ по сетевому графику). Время раннего начала всех работ сети

Ді-j = Д1 +t рнн (14)

При определении времени раннего начала продолжительность работ посчитывают в рабочих днях. Поэтому для нахождения календарных дат раннего начала работ следует учитывать нерабочие дни данного производства по реальному календарю для конкретных лет и месяцев. Расчет сетевых графиков заключается в определении перечисленных параметров для каждой работы. Если график состоит из 200-300 событий, то он успешно за сравнительно короткое время может быть рассчитан вручную, при большем же количестве событий расчеты следует производить на ЭВМ. В настоящее время имеется большое количество способов расчета сетевых графиков вручную и разработано много программ для машинного расчета в зависимости от конструкций машин и их возможностей.

На приведенных в этом параграфе формулах (1-14) основываются алгоритмы для машинного расчета сетевых графиков.

В последующих параграфах пособия рассказывается о некоторых методах расчета сетей вручную и дается понятие о расчете графиков на вычислительных машинах.

<< | >>
Источник: Белоликов В.Т., Бондарь А.М., Птухина И.С.. Организация и экономика строительного производства: Учебное пособие - СПбГПУ, Санкт-Петербург, 2002, с. 86.. 2002

Еще по теме 1.3.Способы расчета сетевых графиков Расчетные параметры сетевого графика:

  1. §3.3 Временные параметры сетевых графиков и их оптимизация.     Расчет временных параметров сетевого графика.
  2. Табличный способ расчета сетевых графиков
  3. 1.1. Способы построения сетевых графиков
  4. 1.2. Задачи на построение и расчет сетевых графиков
  5. 1.4. Календаризация и оптимизация сетевых графиков Календаризация сетевых графиков
  6. Сетевой график
  7. Основные понятия об оптимизации сетевых графиков
  8. Способ расчета на самом графике
  9. §3.2 Сетевая модель и ее основные элементы.
  10. Сетевой уровень безопасности
  11. И здесь появляется сетевой маркетинг ...
- Инвестиции - История экономики - Основы экономики - Платежные системы - Политэкономия - Рынок ценных бумаг - Ценообразование - Эконометрика - Экономика предприятия - Экономическая теория - Экономический анализ -
- Авторское право - Аграрное право - Адвокатура - Административное право - Административный процесс - Арбитражный (хозяйственный) процесс - Аудит - Банковская система - Банковское право - Бухгалтерский учет - Военное право - Гражданское право и процесс - Денежное обращение, финансы и кредит - Деньги - Жилищное право - Земельное право - Избирательное право - Инвестиционное право - Информационное право - Исполнительное производство - История - История государства и права - История политических и правовых учений - Конкурсное право - Конституционное право - Корпоративное право - Криминалистика - Криминология - Маркетинг - Медицинское право - Международное право - Менеджмент - Муниципальное право - Налоговое право - Наследственное право - Нотариат - Обязательственное право - Оперативно-розыскная деятельность - Права человека - Право зарубежных стран - Право социального обеспечения - Правоведение - Правоохранительная деятельность - Предпринимательское право - Семейное право - Страховое право - Судопроизводство - Таможенное право - Теория государства и права - Трудовое право - Уголовно-исполнительное право - Уголовное право - Уголовный процесс - Философия - Финансовое право - Хозяйственное право - Хозяйственный процесс - Экологическое право - Экономика - Ювенальное право - Юридическая техника - Юридические лица -
